“宁电入湘”工程完成试运行正式向湖南送电

2025年06月29日 15:40 | 来源:新华网 分享到:

6月29日,宁夏至湖南±800千伏特高压直流输电工程完成168小时试运行,具备400万千瓦送电能力,正式开始向湖南送电。

“宁电入湘”工程于2023年5月获得核准,是我国首条获批的以输送“沙戈荒”风电光伏大基地新能源为主的特高压输电通道。工程起于宁夏中卫市中宁换流站,途经甘肃、陕西、重庆、湖北,止于湖南省衡阳市衡阳换流站,线路全长约1616公里,总投资281亿元,宁夏境内工程线路及配套电源估算投资700亿元左右。

202506299eef0e92102a4758bb86b2473bd39281_4b08423d6e5a436b87dc939d9578b8f7

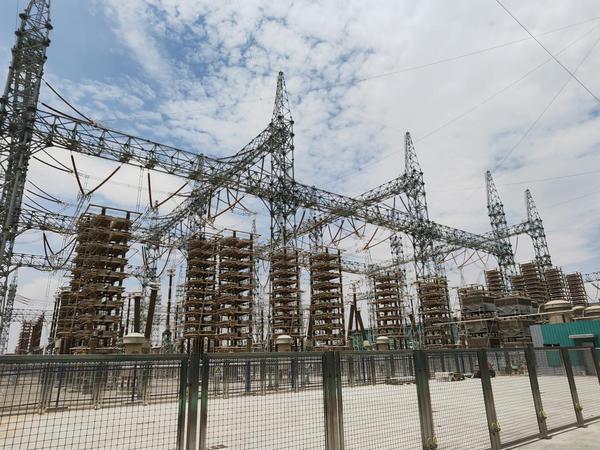

宁夏中卫市中宁换流站内的交流滤波器场。新华社记者 许晋豫 摄

宁夏是全国首个新能源综合示范区,也是“沙戈荒”新能源开发的主战场。“宁电入湘”工程是宁夏第3条电力外送大通道,宁夏已建成投运的两条电力外送大通道累计外送电量突破8000亿千瓦时,并以煤电作为主力电源。而“宁电入湘”工程配套电源装机容量共计1764万千瓦,其中新能源达1300万千瓦(风电400万千瓦、光伏900万千瓦)。

据估算,“宁电入湘”工程新能源外送比例超过50%,高比例的新能源外送,既盘活了西部丰富的风光资源,又为中东部提供了经济、清洁的电力保障,实现了区域协调发展与生态环境保护双赢,对推进国家能源转型发展,积极稳妥实现碳达峰碳中和目标具有重要意义。

202506299eef0e92102a4758bb86b2473bd39281_d6133c65e3724afcb2c3f1a7b44d8527

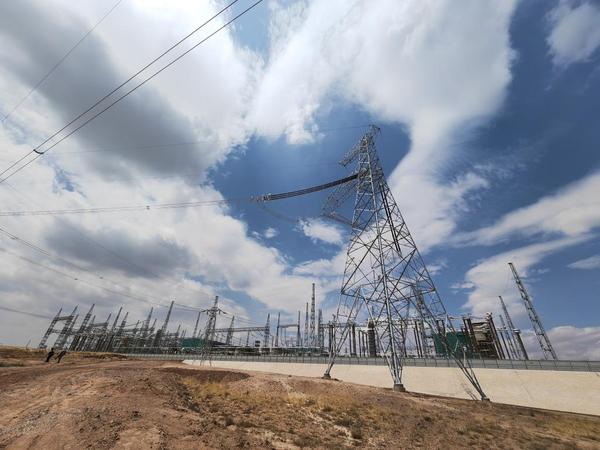

中宁换流站及外围的输电铁塔。新华社记者 许晋豫 摄

预计今年9月中旬,“宁电入湘”工程将整体竣工投产,届时将具备800万千瓦送电能力。(记者许晋豫)
