北京:“架空线入地”今年任务已完成97%
目前,本市电力架空线入地工程已进入全面撤线拔杆阶段。12月9日至12日,24条投产发电道路的417基无三线搭挂电杆将进行一批集中拔除,年底前将拔除约3000基电杆。截至12月10日夜间,电力架空线入地工程累计竣工投产发电56条道路,完成今年任务的97%。

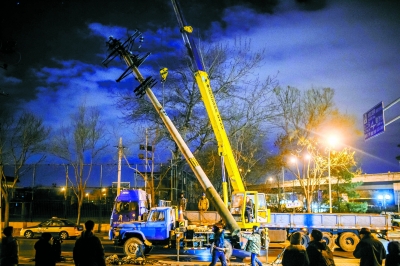

10日晚间11点多,德胜门北桥附近的安德路上,伴随着吊车的轰鸣声,十几名电力工作人员正在进行电杆拔除工作。首都核心区电力架空线入地项目组项目经理侯伟介绍,安德路长约2公里,涉及97基电杆,现场共有约50名工人在作业。线杆拔除时间有长有短,长的需要半个小时,短的一两分钟就行,主要看线杆是否还有未剪断的电线以及吊车能否找到合适的接合点。
记者在安德路上看到,很多电杆立在人行道正中,间隔几米就有一根,行人只能避让而行;电杆以及上面搭挂的各种线路同树枝交织在一起,也影响了街巷的美观。
2017年,本市启动了“架空线入地大会战”,首都核心区(东、西城区)范围内,由国网北京市电力公司负责直接组织实施的58条50.61公里道路、2985基电力架空线入地工程目前已进入全面撤线拔杆阶段。目前,西直门南小街、铁树斜街、樱桃胡同等14条路已经完成撤线拔杆。12月9日起,利用3至4天开展第一批集中撤线拔杆,对24条投产道路涉及的417基无三线搭挂电杆进行集中拔除,届时将实现781基电杆拔除任务。
除近日集中拔除的电杆外,还有30余条仍然存在三线搭挂的线路也将陆续启动撤线拔杆工作。电杆上面违规搭挂的各类电话、电视、网络的电缆、光缆还在,延缓了拔杆进度。要在12月底前拔除约3000基电杆。除了日常夜间作业外,在个别路段还将在10时至16时之间组织撤线拔杆。
编辑:李敏杰
关键词:电杆 拔除 任务 完成 拔杆



中国制造助力孟加拉国首条河底隧道项目
澳大利亚猪肉产业协会官员看好进博会机遇
联合国官员说叙利亚约1170万人需要人道主义援助
伊朗外长扎里夫宣布辞职
中国南极中山站迎来建站30周年
联合国特使赴也门斡旋荷台达撤军事宜
以色列前能源部长因从事间谍活动被判11年监禁
故宫博物院建院94年来首开夜场举办“灯会”
法蒂玛·马合木提
王召明
王霞
辜胜阻
聂震宁
钱学明
孟青录
郭晋云
许进
李健
覺醒法師
吕凤鼎
贺铿
金曼
黄维义
关牧村
陈华
陈景秋
秦百兰
张自立
郭松海
李兰
房兴耀
池慧
柳斌杰
曹义孙
毛新宇
詹国枢
朱永新
张晓梅
焦加良
张连起
龙墨
王名
何水法
李延生
巩汉林
李胜素
施杰
王亚非
艾克拜尔·米吉提
姚爱兴
贾宝兰
谢卫
汤素兰
黄信阳
张其成
潘鲁生
冯丹藜
艾克拜尔·米吉提
袁熙坤
毛新宇
学诚法师
宗立成
梁凤仪
施 杰
张晓梅
